Neuer Go-live-Termin des ECMS und Anpassungen des Projektplans

TARGET-Services | ECMS

Im Herbst dieses Jahres hat der EZB-Rat beschlossen, die Betriebsaufnahme des ECMS vom 18. November dieses Jahres auf den 16. Juni 2025 zu verschieben. Diese Entscheidung basiert auf einer Einschätzung des Market Infrastructure Boards (MIB), dass trotz des Testfortschritts in den vergangenen Monaten die verbleibende Zeit bis November 2024 nicht ausreicht, um die notwendige Systemstabilität zu gewährleisten und die Tests der ECMS-Funktionen abzuschließen. Dieses soll nunmehr durch die  zusätzliche Zeit gewährleistet werden.

Das Eurosystem hat im Zusammenhang mit der Verschiebung den Projektplan des ECMS überarbeitet, aus dem sich Änderungen für die Geschäftspartner ergeben:

Die Community Testphase 2e (CTP2e) mit Verbindung zu CLM und T2S wurde verlängert und endet nun am 22. April 2025. In diesem Zeitraum ist vorgesehen, u. a. Kundentests in den Bereichen Triparty mit Clearstream und Offenmarktgeschäfte durchzuführen. Aber auch über den 22. April hinaus steht die Testumgebung voraussichtlich bis zur Betriebsaufnahme des ECMS weiterhin für zusätzliche / noch ausstehende Tests zur Verfügung.

Zur Vorbereitung der Migration auf die Produktionsumgebung des ECMS werden in der ECMS Kundentestumgebung UTEST/PreProd weitere Migrationstests durchgeführt. Der Migrationstest 13 findet vom 31. März bis zum 06. April 2025 statt. Zudem wird ggf. vom 05. Mai bis 11. Mai 2025 der optionale Migrationstest Nr. 14 aktiviert. Während der Durchführung von Migrationstests können die Geschäftspartner keine ECMS-Fachfunktionen in der Testumgebung testen.

Im März 2025 wird die Migration von Stammdaten in der Produktionsumgebung des ECMS fortgeführt, so dass die Geschäftspartner temporär auf die Produktionsumgebung zugreifen können, um u. a. Anbindungstests durchzuführen. Das genaue Datum wird zeitnah bekannt gegeben.

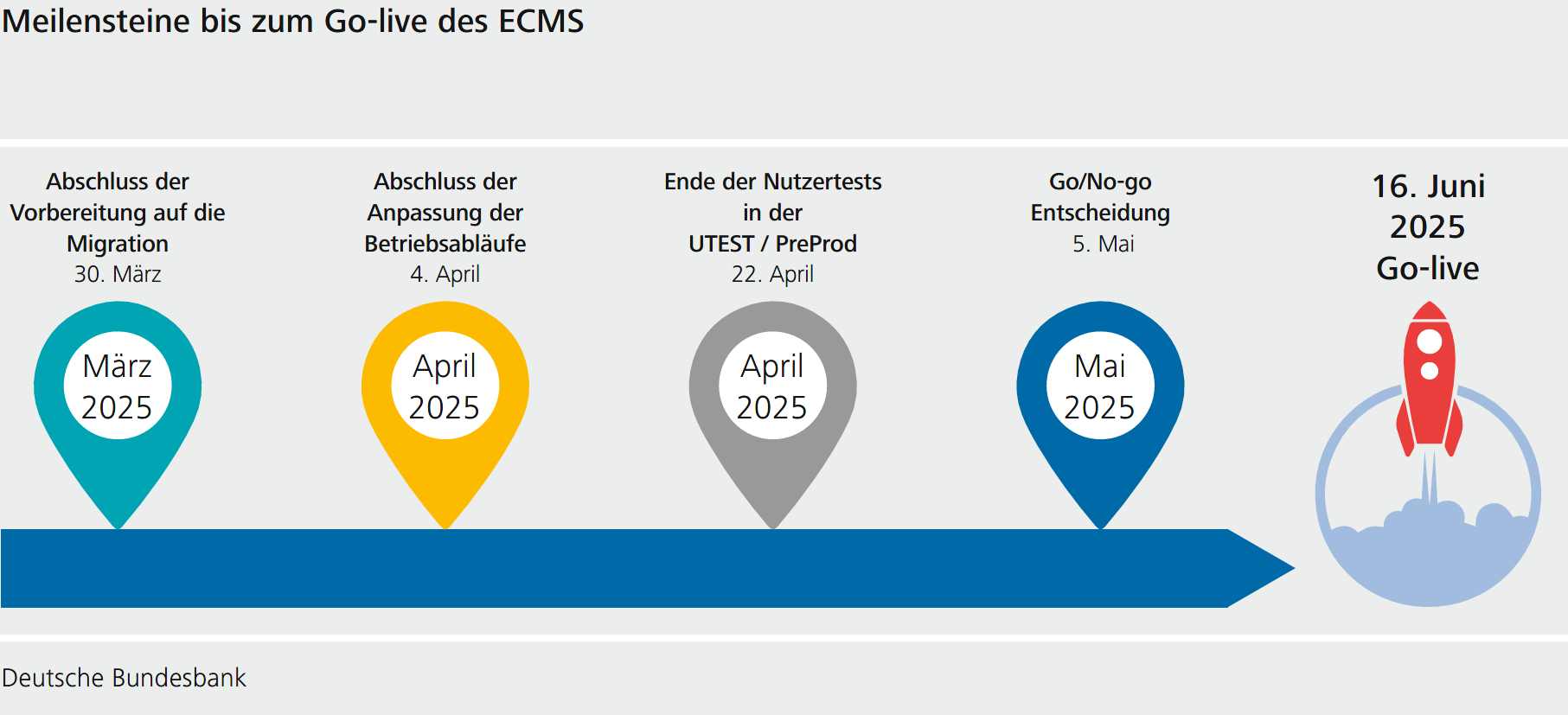

Das Schaubild zeigt die für 2025 und somit die bis zur Betriebsaufnahme verbleibenden neu terminierten Meilensteine.

Meilensteine bis zum Go-live des ECMS
